- Mar 04 Wed 2015 21:44
-
二樓試體試壓
- Feb 23 Mon 2015 21:18
-
1020204試水壓

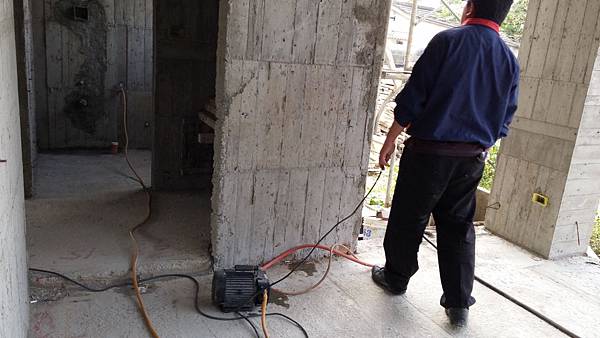

試水壓時,一二樓分開加壓,屆時如果壓力表下降,就知道是哪一層樓的問題。師傅準備加壓的馬達。另一提,下圖中是一樓的廁所,門中是小便斗的位置,因為位罝比規劃圖中的尺寸偏左,所以打除管線位置重新佈管,所以才有水泥沙的痕跡。
附近的鄰居比我晚動工,現在都在塗防水層了。
二樓壓力表
- Jan 12 Mon 2015 21:33
-
1040112二樓灌漿

自從一樓灌漿後,所有的工序就是再來一次,放樣--板模組立--綁筋--配水電--封板--再綁筋--再配水電,原來上星期就要灌漿,但又等了鋼構的廠商立柱頭,所以又等了一星期。今天下午特地請了半天假來盯場,一開始就不順利......
一開始也是要求把「摩打魯」打掉,這是用來潤滑「鴨母車」用的水泥沙漿,所以有載摩打魯的預拌車的桶身是不轉動的。鴨母車的總舵手還一直說幹麻把這麼好的料打掉。

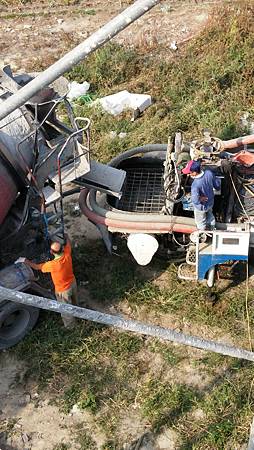

這次依然是叫國產實業的料,等了半小時還沒到,原來一開始就載九方,為了躲警察所以慢到了,不過第一車的料就流不動,向現場品管反應,他說他對自己公司的料有信心,可以加水,我說好阿!哪一台加水,試體就做哪一台,加幾台就做幾支試體,結果第一台有加些水,我看他也不敢加太多,因為試體是要取加完水的料,第二台的料依然流不動,第三台也到了,第四台在半路上了,都是載九方料,記得上次前幾台載六方都流得動,後來的幾台載九方也流不太動,所以我現場就要求將第三四台的料退掉,請後來的車都載六方就好,不過真正的問題不在載多少料,而是坍度的問題,營造廠副理說他叫坍度22的料,不過單子是坍度15的料,品管又解釋了,因為出廠價格的問題,所以單子只能寫坍度15,但他是交待坍度22的配比,不過他看現場的料大概只有坍度17,還說他有一種藥劑,現場加下去攪伴,料要有多軟就有多軟,可惜他太忙了,剛好沒帶,我心裡想,還好你沒帶,其實要退料我也很煎熬,因為如果退了,就要等料,會有冷縫的問題,但如果不退,拆模後一定很多蜂窩現象,不然就要加水,但加水又會有強度不足的問題,所以我還是決定退料,等了半小時,料終於又來了,一直到最後一台的料,都流得動,只是中間還是又有斷料,等了近半小時。
- Oct 22 Wed 2014 21:56
-
一樓灌漿

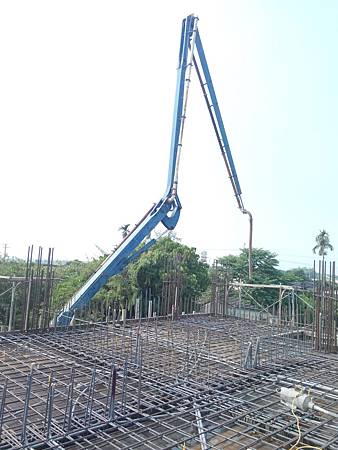

10/21下午特地請了補休來監工,下午一點鴨母車就來預備了!
這次用的是國產實業,3000psi!一次出來三台來,這三台只裝四方,所以一下子就打完了!
一組人在上面攪實,一組在在下面!
- Oct 22 Wed 2014 21:37
-

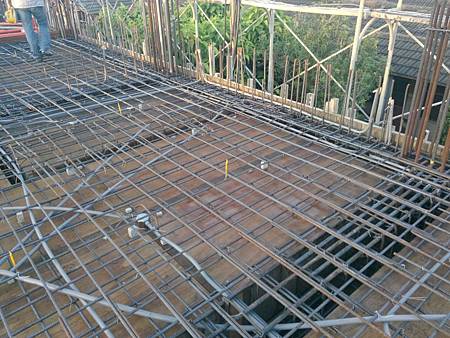

二樓地板綁筋配水電
- Oct 14 Tue 2014 21:58
-

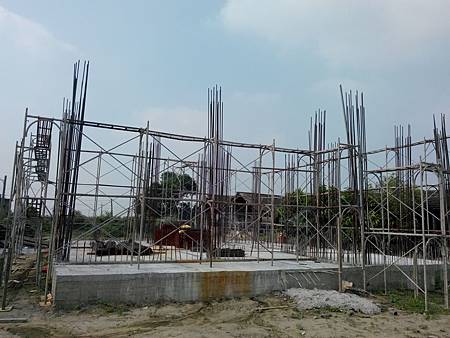

一樓板模封頂

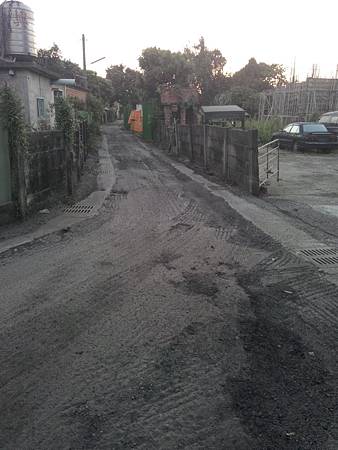

很多天沒到工地了,一到之後發現因埋設自來水管重鋪後的柏油又刨掉了,而且覺得奇怪,到黃色警示帶那邊就刨的很淺,有近30公分的寬度是沒刨到的,我在想是隨便刨呢?還是想說我以後的出入口要墊高一點,可是話說回來他們怎麼知道我的出入口要開在哪一邊呢?一直在猶豫要不要向鄉公所反應一下。
鋼筋已經吊上去了
- Sep 25 Thu 2014 21:21
-
關於水管出水口的零件

當初在營造公司跟水電老闆談水電內容時,我有拿一張菜單給老闆看,其中提到冷水出水口零件用「電白銅」,熱水管用保溫披覆白鐵管,零件用「鉋金銅」,當時以為只是零件,以為是標準配備,所以沒寫進契約,但是現在熱水零件是用白鐵304,冷水則是一般的套牙彎,所以要求水電廠商再換,但他們一直說買不到「電白銅」,所以冷水就換「鉋金銅」,但熱水管我就退一步,等到二樓再用我指定的「鉋金銅」,因為比圖中的粗勇很多。 所以跟朋友較了材料商的電話準備給營造廠,讓他們去買二樓要用的「電白銅」和「鉋金銅」。 這是本來的零件
這是水電買來的「鉋金銅」,還是單薄許多!
- Sep 16 Tue 2014 21:34
-

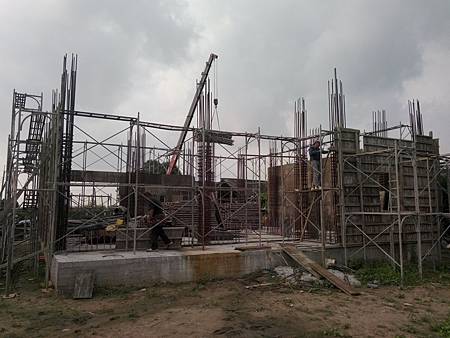

一樓板模、綁筋、配水電
- Sep 15 Mon 2014 22:11
-
一樓放樣

9/2一樓放樣,放樣很有趣,但要很有耐心而且要細心,因為要一再的覆核,免得出錯,我的房子並沒有什麼特別的角度,都是直角,我問了營造廠副理,有沒有直角,他馬上用了我們國中都學過的3:4:5,就是畢氏定理,米尺一拉果然是3公尺:4公尺:5尺,當然現場也有儀器,只是用不同的方法檢查比較保險!
經過一個星期後,地上又出現了一些小裂紋,還好不嚴重。巡了一下,一樓地板全部就這些了!
- Aug 27 Wed 2014 21:20
-
果然最黑的是混凝土廠

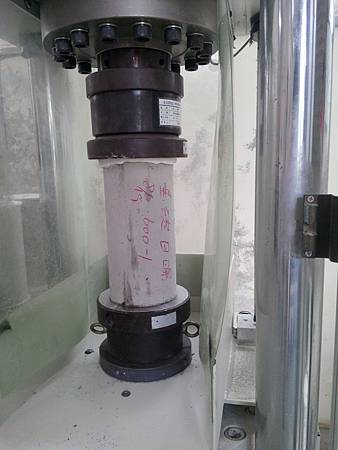

8/19這是第二次地樑的28天試體試壓,結果太有趣了!
當初設計是3000psi,但我改為3500psi,放在混凝土廠養護28天的試體,正常壓出來是遠高於3500psi,而兩支壓出來分是3598psi及3556psi,低空飛過,放在現場養護的試體壓出來才2589psi,約7成5而已,我強烈的質疑灌漿的料一定有問題,所以要求鑽心試壓。
- Aug 26 Tue 2014 20:49
-

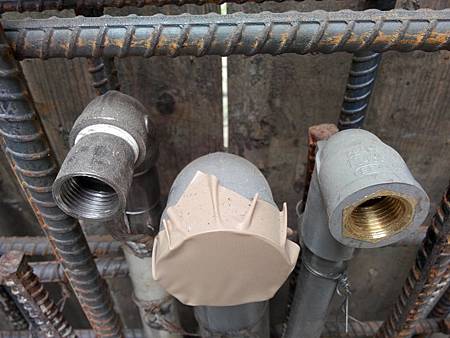

配水管試壓及灌漿

水管配了一天半,熱水管用保溫披覆白鐵管,接頭用這種304的,大太陽底下工作八小時的師傅真的很辛苦。
左側的熱水管,很後悔聽水電老闆的,我本來想裝最左邊最外側的柱子,但灌漿當天早上已經要試壓了,下午灌漿時間也定了,師傅也沒帶切割器,也很不願意再改了,所以以後一樓浴室要用熱水都要多放掉800至1000c.c.的管底水,
- Aug 19 Tue 2014 21:55
-
回填、配污水管、電管
